Travaux en cours dans la commune

 INFOS SITUATION TRAVAUX DANS LA COMMUNE

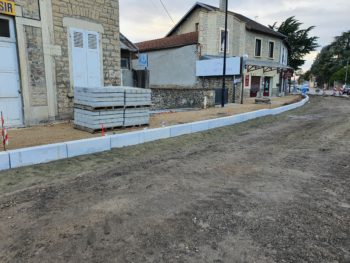

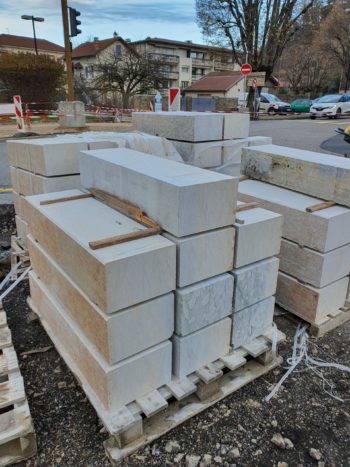

  • Réhabilitation du cours Baron Raverat

Suite aux travaux effectués côté nord du cours Baron Raverat et réceptionnés en 2016, il était important de finaliser la rénovation de cet axe très emprunté par les crémolans et les usagers de passage qui traversent notre cité, afin de lui redonner tout son cachet.La première tranche de travaux a débuté le 2 novembre 2020.Détails des aménagement

  • Phase : îlot du Monument aux Morts
  • Phase : passage des Marronniers
  • Phase : rue de la Loi (de la poste à la rue du 19 mars 1962)
  • Phase : cours Baron Raverat – Place du 8 mai
  • Phase : place de la Chaite
  • Phase : cours Baron Raverat jusqu’à la rue des Contamines

Des déviations seront mises en place suivant l’évolution des travaux. Vous serez bien sûr régulièrement informés, afin de pouvoir prendre vos dispositions si besoin.

Vous trouverez ci-dessous sur plan les détails de l’évolution programmée des travaux :

Travaux du cours Baron Raverat planning

Fermeture à la circulation du Passage des Marronniers du 6 septembre au 8 novembre 2021

A2021_142 arrêté temporaire de circulation travaux rue des Marronniers



Un point sur les travaux :

Suite à la décision prise ce jour en concertation avec les propriétaires de l’hôtel restaurant « Le Baron », le chef de projet du chantier du cours Baron Raverat et la Municipalité de Crémieu; les travaux de rénovation et d’aménagement de la place de la Chaite débuteront le 22 juin 2021 au matin, pour une durée d’un mois.

Signalétique et indications de parkings seront mises en place par l’entreprise en charge de la voirie.

Le stationnement sera interdit sur la place de la Chaite à compter de ce soir 21 juin (mise en place de barrières).
La place du 8 mai 1945 restera quant à elle accessible durant toute la durée des travaux.

Les travaux du Cours Baron Raverat suscitent des interrogations ce qui est tout naturel.

Voici à nouveau quelques explications très simples sur le phasage de cette réfection globale présenté par Virginie Desmurs Collomb, adjointe aux travaux :

La première tranche des travaux qui a débutée en novembre 2020 se terminera fin décembre 2021 à la hauteur de la rue des Contamines.

Cinq phases seront réalisées pour terminer l’année 2021 : (voir plan joint)

1ere phase (Ilot de la tésorerie, sur le cours baron Raverat)
lot 1 => 21/06 au 16/07
lot 2 => 19/07 au 30/07

2 ème phase (rue des Capucins)
lot 1 => 07/07 au 06/08 (rue fermée à la circulation)
lot 2 => 06/08 au 30/08 (rue ouverte en 1/2 chaussée)

3 ème phase (impasse des Marronniers)
lot 1 => 30/08 au 10/09
lot 2 => 13/09 au 08/10

4 ème phase (pl de la Chaîte)
lot 1 => 13/09 au 08/10
lot 2 => 11/10 au 05/11

5 ème phase
13/09 au 24/12 en 1/2 chaussée cours baron Raverat.

  • Restauration de la Porte de la Loi

    La porte de la Loi est un ouvrage classé Monument Historique en 1906

Elle a fait I’objet d’un diagnostic sanitaire de son bâti en 2018. Ce dernier a révélé une importante altération par le temps et par les aléas climatiques, des éléments en pierres, de la charpente et de la toiture en lauzes. Il est donc temps de restaurer cet édifice… La fondation du Patrimoine collecte les dons pour
aider la commune de Crémieu à restaurer son patrimoine communal, toutes les infos sur :
Devenez vous aussi Acteur de la restauration de notre beau patrimoine !









Page mise à jour le: 3 septembre 2021
